制冷壓縮機安裝時水平度如何調整

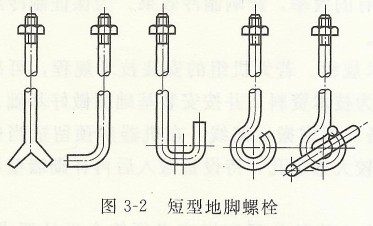

初平是在就位和找正之后,初步將制冷壓縮機的水平度調整到接近要求的程度。待制冷壓縮機的地腳螺栓灌漿并清洗后,再進行精平。初平前的準備 初平前的準備工作應從兩方面進行,一是地腳螺栓和墊鐵的準備;二是確定墊鐵的墊放位置。地腳螺栓和墊鐵是設備安裝中常見的金屬件。在安裝過程牛,制冷壓縮機一般用墊鐵找平,再用地腳螺栓固定。地腳螺栓分為長型和短型兩種。短型地腳螺栓適用在工作負荷輕和沖擊力不大的制冷設備。短型地腳螺栓的長度為100~1000mm,它的式樣很多,其外形如圖3—2所示。地腳螺栓的直徑與設備底座孔徑有關,螺栓直徑應比孔徑稍小,一般可按表3-4所列尺寸選用。地腳螺栓的長度與其直徑及墊鐵高度、機座和螺母的厚度有關,在選擇地腳螺栓的長度時,可按下式確定:

L=15d+S+(5~10)
式中L——地腳螺栓的長度,mm;
d——地腳螺栓的直徑,mm;
S——墊鐵高度、機座和螺母厚度的總和,mm。

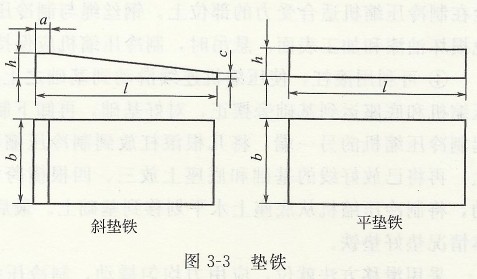

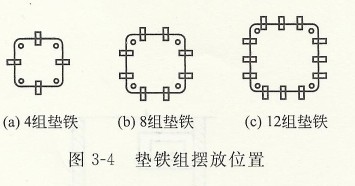

在冷凍設備安裝中使用墊鐵,是為了調整設備的水平度。墊鐵的種類很多,有斜墊鐵、平墊鐵、開口墊鐵、開孔墊鐵、鉤頭成對墊鐵及可調整墊鐵等。在制冷設備安裝中,常用的墊鐵是斜墊鐵和平墊鐵。墊鐵常用鑄鐵或鋼板制成,厚墊鐵多用鑄鐵,薄墊鐵多用鋼板。常用的斜墊鐵和平墊鐵外形及各部位尺寸如圖3—3和表3—5所示。墊鐵放置的位置是根據制冷壓縮機底座外形和底座上的螺栓孔位置確定。其擺放形式如圖3—4所示,可以是平墊鐵也可以是斜墊鐵。初平前應使墊鐵組的中心線垂直于設備底座的邊緣,平墊鐵外露長度為10~30mm,斜墊鐵外露長度為10~50mm。應盡量減少墊鐵的數目,每一組墊鐵一般不宜超過3塊,并少用薄墊鐵。在墊鐵放置時,最厚的放在最下面,最薄的置于中間。墊鐵應放置整齊平穩,接觸良好。

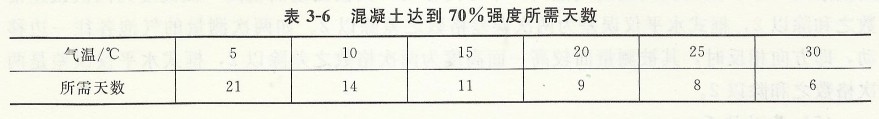

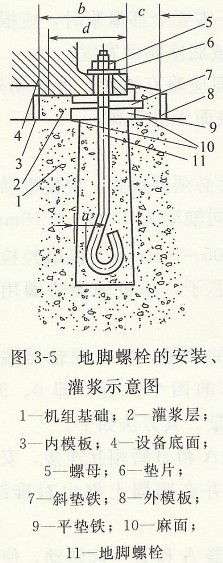

壓縮機達到初平后,即進行二次灌漿,應用與基礎混凝土標號相同或標號略高的細石}昆凝土,灌澆地腳螺栓,振動直到填實。每一個地腳螺栓孔的澆注必須一次完成,澆注后,要灑水保養,一般不少于7天(見表3—6)。到第二次灌漿的混凝土強度到70%以上時,再擰緊地腳螺栓。地腳螺栓的安裝、灌漿方法見圖3—5(圖中a、b、c、d是安裝制作尺寸,詳細略)。

- 相關文章:
壓縮機潤滑裝置的修理 (2014-3-10 12:28:17)
壓縮機軸封的修理 (2014-3-9 10:47:55)
活塞銷和連桿的測量 (2014-3-8 10:47:25)
活塞式冷庫壓縮機拆卸步驟 (2014-3-7 19:58:10)
制冷壓縮機的檢修 (2014-3-4 20:10:16)
制冷壓縮機濕沖程的調整 (2014-2-21 19:34:52)
活塞式氟里昂制冷壓縮機的運行操作 (2014-1-26 12:53:35)
螺桿式制冷機組制冷劑的充灌 (2014-1-23 9:29:35)
制冷壓縮機的安裝步驟 (2014-1-3 8:36:46)
冷庫壓縮機安裝前應做哪些準備工作 (2014-1-2 9:16:1)
12HP壓縮機故障 (2013-11-25 21:29:32)
壓縮機曲軸箱滑油平衡管 (2013-8-26 20:51:40)
- 留言列表:
